Nieuws
Optimalisatie Lies Bakhuyzenlaan op lage maaiveldniveau
Na een ingewikkeld en zeer lang traject zijn kundige ambtenaren van de gemeente Amsterdam erin geslaagd om – na zorgvuldige afstemming met de Werkgroep Sloten – met een passend ontwerp voor de smalle Slotense laan te komen
Op 2 juli 2026 zullen zij hun voorstellen van 19 tot 20 uur komen toelichten in het Dorpshuis Sloten. Daarna heeft iedereen tot 6 augustus de tijd om zijn of haar reactie met de gemeente te delen.

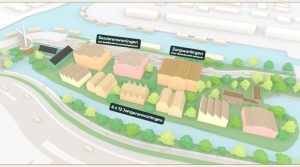

Eerste impressie van hoe de Lies Bakhuyzenlaan er in de richting van de Sloterweg in de toekomst uit komt te zien gezien. Met links vooraan de nieuwe woning met het grootste hoogteverschil ten opzichte van het dorpsmaaiveld. Opmerking: de materialen op deze afbeelding zijn niet de definitieve. Ook de bestrating – straks in visgraat gelegd en met gebruikmaking van hetzelfde materiaal als elders op het dorp en de molgoot aan de rechterkant – zijn slechts een indicatie.
De nieuwe Lies Bakhuyzenlaan
Er valt veel te zeggen over dit project. Hieronder treft u eerst op hoofdlijnen van hoe de plannen van gemeente eruit zien. U zult zien dat zij op creatieve wijze maatwerk hebben geleverd om de hoogteverschillen van het maaiveld aan weerszijden zo onzichtbaar mogelijk ‘weg te werken’. Alle informatie over het voorgestelde nieuwe ontwerp zal eerst puntsgewijs worden samengevat. De gemeente heeft ook drie ‘artist impressions’ beschikbaar gesteld van hoe de laan er straks ongeveer uit zal zien. Deze afbeeldingen wijken nog flink af van de realiteit, maar ze verbeelden wel goed hoe de ambtenaren de uitgangspunten hebben vertaald naar het uiteindelijke ontwerpplan. De gemeente kan op dit moment nog geen harde toezeggingen doen over de uitvoering van deze plannen, maar zegt ernaar te streven dat deze komend najaar zal starten.
Gemeente gaf toestemming om te hoog te bouwen
Aan de basis van de hele ‘Lies Bakhuyzenlaan-soap’ ligt het besluit van de afdeling Vergunningen van stadsdeel Nieuw-West. Die heeft strijdig met alle beloftes aan de Dorpsraad, de Werkgroep Sloten en de Slotenaren – goedgekeurd dat het bouwplan – op de plek van waar vroeger Garage Kuykhoven stond – helemaal op de hoogte van de dijkweg Sloterweg gebouwd mocht worden. Dit besluit is dan ook volledig in strijd met het bestemmings-/omgevingsplan, de cultuurhistorische verkenning en de regels van het Beschermd Dorpsgezicht Sloten. Dit besluit leidde ook tot hoge extra kosten. Hoe dit heeft kunnen gebeuren, blijft onduidelijk.
Vergunde situatie nu zo goed mogelijk oplossen
Echter, ook nu er geen sprake is van het voorgeschreven aflopende maaiveld, moet de Lies Bakhuyzenlaan toch echt eindelijk worden aangestraat. Daarom was het nu vooral van belang dat de verschillende maaivelden aan weerszijden van de laan zo goed en voor het dorp passend mogelijk bijeen gebracht zouden worden.
Ingewikkelde puzzel optimaal gelegd
Medewerkers met technische en stedenbouwkundige expertise zijn gezamenlijk aan de slag gegaan om een zo passend mogelijke oplossing te vinden. Hierover hebben zij contact gehad met de bewoners van de nieuwbouw, de ontwikkelaar en de Werkgroep Sloten. De ambtenaren hebben in het verdere ontwerptraject serieus geluisterd naar de inbreng van de Werkgroep Sloten en hun plannen hierop aangepast. Deze opdracht bleek een uitdagende puzzel voor de gemeente. Dat kwam mede doordat de zes nieuwbouwwoningen aan de Lies Bakhuyzenlaan voor hun huizen een stukje eigen grond hebben.
Gelukkig was in deze fase wel open en wederzijds respectvol overleg mogelijk waardoor de klus nu – naar mening van de Werkgroep Sloten – optimaal is geklaard. De afgevaardigde die namens de werkgroep met de gemeente heeft ‘onderhandeld’ beschouwt het eindresultaat als “onder de gegeven omstandigheden het maximaal haalbare. Het is gelukt om beide maaivelden te verbinden. En de inrichtingsplannen passen goed in het beschermde dorpsgezicht. Met deze inrichting zullen de kwetsbare monumentale arbeiderswoning misschien wel beter worden beschermd dan in het verleden toen de garage er nog stond. En er is voldaan aan de geldende veiligheidseisen.”
Ontwerp Lies Bakhuyzenlaan: wegprofiel
• De rijweg zal op het lagere maaiveldniveau van het dorp Sloten worden aangelegd.
De rijweg zal op een breedte van vier meter worden aangelegd. Deze breedte voldoet aan de eis voor nooddiensten en voor gemeentelijke voertuigen, die is vastgelegd op minimaal 3,65 meter.
• De Lies Bakhuyzenlaan zal worden gestraat volgens de gemeentelijke welstandsregels, die gelden voor het beschermde dorpsgezicht. Dus: met hetzelfde type stenen als die op de Sloterweg liggen. Op de rijweg zullen de stenen in visgraatstijl worden gelegd en op de loopstrook haaks met de bebouwing. Parallel voor de arbeiderswoningen zal een aantal rijen loopstrookstenen worden gelegd. Hierdoor komt het hoofdwegprofiel optisch verder weg te liggen van de arbeiderswoningen.
Hemelwaterafvoer
• Er zal gezorgd worden voor goede afvoer van regenwater, dat via kolken (putten) in molgoten naar de achtergelegen sloot zal worden geleid. De molgoten zullen met een ronding worden aangelegd en dus niet trapsgewijs waardoor zij gevaarlijk zijn voor fietsers.
• Op het eerste stuk van de laan – waar het maaiveld van de nieuwbouw nog (ongeveer) even hoog is aan dat van de arbeiderswoningen – zal de molgoot in de rijweg worden aangelegd. De gemeente kiest ervoor om deze goot wat meer richting de nieuwbouw te plaatsen. Dit ter bescherming van de kwetsbare arbeiderswoningen. Motorvoertuigen zullen immers veelal midden over de goot rijden en de arbeiderswoningen hierdoor op wat grotere afstand passeren. Het wegdek zal vanaf beide kanten aflopen naar de molgoot.
• De molgoot zal op de rest van het tracé tot aan de parkeerplaats van V.A.T. aan de zijkant van de laan worden aangelegd: voor de inrit van de bestaande parkeerplaatsen aan de kant van de arbeiderswoningen. Door de dieper gelegen goot verder weg van het hogere maaiveld aan te leggen, kan het hoogteverschil in het wegdek makkelijker en vloeiender worden overbrugd. Op dit stuk van de laan zal de weg dus aflopend worden aangelegd richting de oude aangrenzende parkeerplaatsen.
• In de molgoot zullen kolken (putten) worden aangelegd. Met een extra kolk ter hoogte van de oprit naar de parkeerplaats achter de nieuwbouw. Bij hevige regenbuien is het wateraanbod hier immers erg groot. Via de kolken zal het water naar de sloot worden afgevoerd. Waternet benadrukt dat het hier nadrukkelijk om hemelwaterafvoer gaat en dat het dus niet de bedoeling is dat mensen in de putten zeepsop of ander vervuild water gieten.
Inrichting aan de kant van de nieuwbouw
• Voor de nieuwbouwwoningen geldt een strook van ongeveer 1,2 á 1,5 meter als eigen grond. Deze zal worden ingericht met materialen die goed aansluiten bij de stijl van het beschermde dorpsgezicht. In overleg met de aannemer van de ontwikkelaar zal worden gekozen voor materiaal dat wel een beetje afwijkt van het materiaal op de openbare ruimte. Zo wordt duidelijk dat het hier om eigen grond gaat.
• Om het hoogteverschil van de maaivelden aan weerszijden van de laan te overbruggen, zal naast de eigen grond een smalle en multifunctionele loopstrook worden aangelegd. Sommige Slotenaren vroegen zich af of dit wel nodig was. Voorheen was er immers ook geen loopstrook op de Lies Bakhuyzenlaan. De gemeente heeft laten weten dat dit volgens de huidige regelgeving nu eenmaal verplicht is en dat er dus een loopstrook zal moeten worden aangelegd.
• Naast ruimte om te lopen zullen op deze strook langwerpige plantenbakken en trappen naar het lage maaiveld van de rest van het dorp worden aangelegd. Deze plantenbakken zullen de functie van keerwanden vervullen en daarmee de druk van de hogere nieuwbouw opvangen. De lelijke betonnen muurtjes zullen dus helemaal uit het zicht verdwijnen. Ze worden ‘verstopt’ in de langwerpige plantenbakken. De bewoners van de zes nieuwe woningen met entrees aan de laan hebben zich bereid verklaard om het groen in deze bakken met volle aarde te onderhouden.
• Aan de kant van de nieuwbouw zullen tot en met de heg paaltjes (Slotenaartjes) worden geplaatst. Dit voorkomt parkeren op de loopstrook, die daar nog bijna helemaal op het lage maaiveld langs de rijweg loopt. Daarnaast sluit inrichting van de Lies Bakhuyzenlaan hierdoor beter aan bij de openbare ruimte van de rest van het dorp.

Eerste impressie van hoe de Lies Bakhuyzenlaan vanaf de Sloterweg eruit zal komen te zien. Omdat het hoogteverschil op dit stuk van de laan kleiner is en om de arbeiderswoningen te beschermen, ligt de molgoot hier rechts van het midden van de weg. Onder de goot zal de gemeente uiteraard kolken (putten) laten aanleggen. Aan de rechterzijde zullen op verzoek van de nieuwe bewoners paaltjes (Slotenaartjes) worden geplaatst om stoepparkeren te voorkomen. In de hoop de snelheid van langsrijdend verkeer te temperen, zal de gemeente een verkeersbesluit nemen waardoor dit een officieel een woonerf wordt. Ook hier geldt dat de kleuren, materialen etc. slechts een indicatie zijn.

Eerste impressie van het ingewikkeldste deel van de Lies Bakhuyzenlaan. Hier is het hoogteverschil tussen het maaiveld van het laatste nieuwe huis en de laan – die volledig op het Slotense maaiveld zal worden aangelegd – het grootst. De lelijke keerwanden zijn helemaal verpakt in grote langwerpige plantenbakken met volle aarde. De bewoners hebben aan de gemeente toegezegd de planten hierin te gaan verzorgen. Het bestratingsmateriaal op de eigen grond zal afwijken, maar ook goed aansluiten bij de stijl van Sloten. Aan de rechterkant van de bestrating ziet u een licht afwijkende kleur stenen. Zo geeft de gemeente aan waar de molgoot vanaf de parkeerplaats aan die kant zal worden aangelegd. Met daaronder kolken (putten) uiteraard.
Parkeerplaatsen bij Tuinpark V.A.T. komen terug
• Voorbij de nieuwbouw zullen – zoals beloofd – de drie tijdelijk opgeheven parkeerplaatsen op het terrein bij Tuinpark V.A.T. op het bestaande maaiveld terugkomen. Ook zal de sloot daarachter worden hersteld. De tijdelijke brug die toegang bood aan het clubhuis van postduivenvereniging ‘De Gevleugelde Vrienden’ zal verdwijnen. Zoals afgesproken zullen de Gevleugelde Vrienden voortaan voor altijd recht van overpad behouden over de parkeerplaats van de nieuwbouw.
Verlichting
• Liander heeft al vier ritterlantaarns langs de Lies Bakhuyzenlaan geplaatst. Ook de lantaarnpaal voor de nieuwe woningen aan de Sloterweg is teruggeplaatst.
Planning
De gemeente kan op dit moment nog geen toezeggingen doen over wanneer de werkzaamheden om bovenstaande te realiseren zullen starten. En dus ook niet wanneer de nieuwe laan gereed zal zijn
De gemeente is hiervoor namelijk afhankelijk van andere partijen. De aannemer zal starten met de aanleg van de bestrating op de eigen grond van de nieuwbouw. Waternet zal een openwaterriool naar de sloot aanleggen en de voorbereidingen treffen voor de aansluiting op de kolken (putten) in de molgoten.
De gemeente is ervan op de hoogte dat het wel erg fijn zou zijn als de laan voor de aanvang van het nieuwe tuinseizoen in april er helemaal picobello bij zal liggen.
Wat de projectleider wel kan toezeggen, staat hieronder:
• Donderdag 2 juli van 19 tot 20 uur: Gemeente verzorgt presentatie met beelden over het ontwerp van de laan en aansluiting op de nieuwbouw in het Dorpshuis Sloten.
• Tot 6 augustus: iedereen kan reacties op de plannen via de mail sturen naar onder vermelding van ‘Lies Bakhuyzenlaan’.
• Er wordt bekeken of de reacties aanleiding geven om het ontwerp aan te passen. Vervolgens worden de reacties gebundeld en met het concept ontwerp aangeboden aan het bestuur van het stadsdeel. Het Dagelijks Bestuur stelt daarna het ontwerp vast. Degenen die een reactie hebben gestuurd, zullen uitleg krijgen over hoe hun reacties zijn verwerkt.
• Tweede week september 2026: Dagelijks Bestuur stadsdeel Nieuw-West geeft goedkeuring aan en stelt ontwerp vast.
Werkwijze afdeling Vergunningen en projecthistorie
Onderaan dit artikel treft u twee linken. De ene link biedt toegang tot een bespiegeling van de door de redactie geconstateerde niet transparante werkwijze van de gemeente – en dan in het bijzonder van de afdeling Vergunningen – als het gaat om het al dan niet goed- en afkeuren van (ver)bouwvergunningen in de afgelopen jaren. De redactie trekt dit vraagstuk dus breder dan wat hier bij de Lies Bakhuyzenlaan is heeft plaats gevonden.
Mogelijk dat de gemeenteraad hierin aanleiding ziet om in alle openheid nader onderzoek te verrichten. Dit zou het gevoel van rechtvaardigheid en het vertrouwen in het lokale bestuur – zeker onder bewoners van het landelijke gebied Sloten-Oud Osdorp – ten goede komen.
De andere link blikt terug op wat er in de afgelopen drie jaar allemaal op en rond de Lies Bakhuyzenlaan is gebeurd. Al met al was dit helaas een wonderlijke en dure soap.
Afsluitend
Bovenstaande inrichtingsplannen hebben nog geen definitieve status, maar het lijkt er dus op dat de Lies Bakhuyzenlaan uiteindelijk op een voor Sloten passend wijze opnieuw zal worden ingericht. En dat alle losse eindjes netjes worden afgehecht en alles goed zal komen.
Nou ja, alles? De naar de arbeiderswoningen aflopende en gootloze tijdelijke bestrating ligt er nog altijd. En het dure mediationtraject is nog altijd niet afgerond. Wat de omwonenden betreft “hoeven zij hun dure eindrapportage niet meer te maken…”
Tamar Frankfurther; 27 juni 2026.
